品牌建设 | 凝心聚力筑基石 攻坚克难保节点——新葡的京集团8814公司新建全流量试验台项目66kV变电所扩建工程主体封顶

宣布日期: 2025-08-20 00:00:00

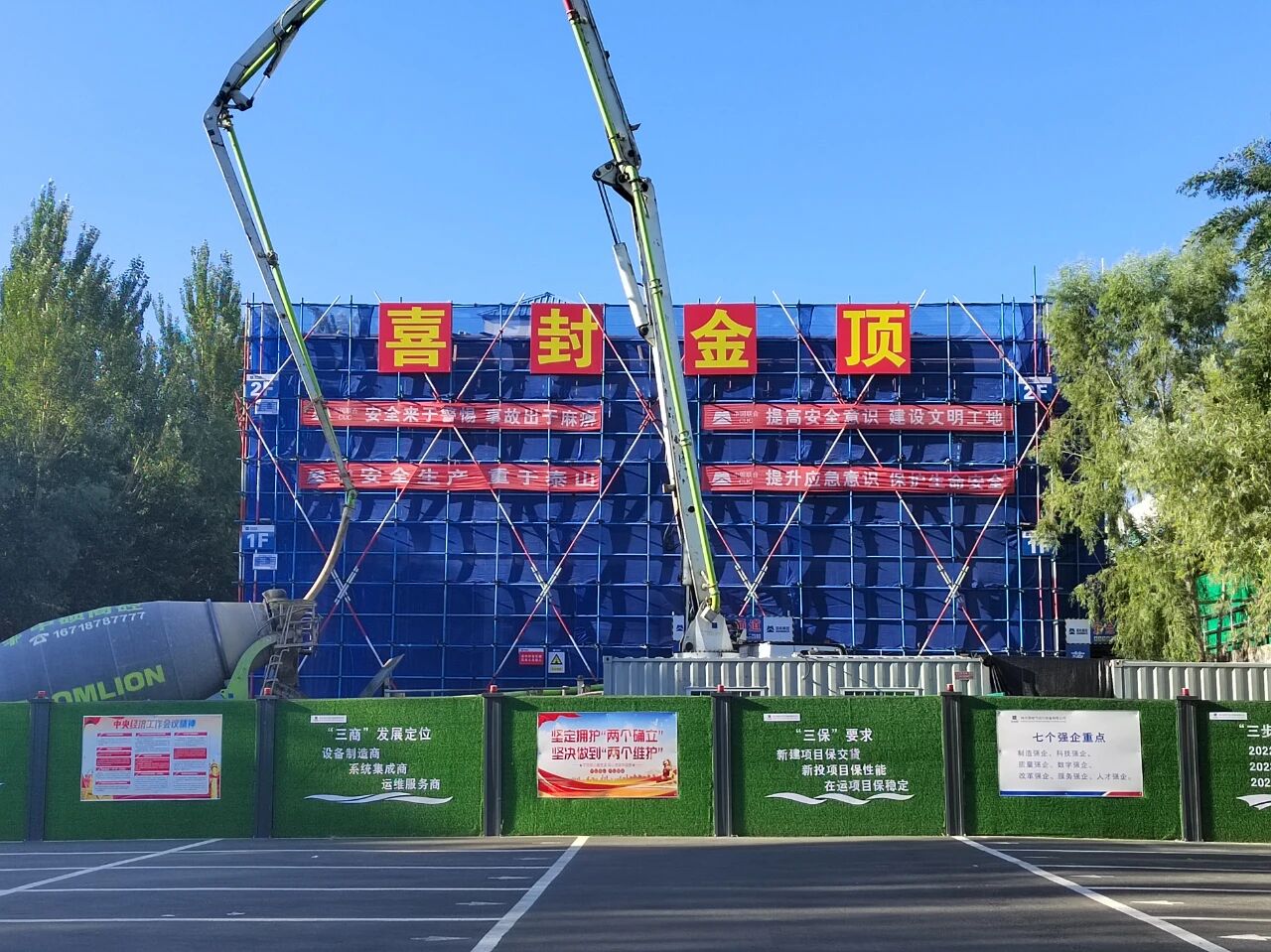

2025年8月17日早上7时58分,,,,,陪同着最后一方混凝土浇筑完成,,,,,新葡的京集团8814公司新型多功效高温高压核主泵全流量试验台项目(简称“新建全流量试验台项目”)变电所扩建工程正式完成主体结构封顶。。。。。现场红色条幅高悬,,,,,施工职员排队拍手,,,,,配合见证这一激感人心的时刻。。。。。作为新建全流量试验台项目的焦点电力配套工程,,,,,变电所扩建工程自7月24日开工以来,,,,,不到1个月实现主体封顶,,,,,不但创立了同类工程建设的新速率,,,,,更为即将到来的“十一”时代变电所扩容刷新赢得了名贵时间。。。。。

微信图片_20250926101138.jpg科学谋划 跑出建设“加速率”

变电所扩建工程是一场与时间赛跑的电力升级战!变电所扩建工程犹如在高速行驶的列车上替换轮胎——必需确保现有试验台供电“零中止”,,,,,又要同步推进扩建施工,,,,,每个环节都犹如走钢丝般需要精准把控。。。。。作为新建试验台项目的电力心脏,,,,,扩建后的变电所总容量将跃升50%,,,,,成为支持未来科研试验的强力引擎。。。。。

面临“工期倒逼、使命叠加”的双重压力,,,,,新葡的京集团8814项目团队亮出立异法宝——“三段式”施工法:第一阶段筑牢基本,,,,,完成基础施工与装备预埋;;;;;第二阶段集中火力攻克主体结构;;;;;第三阶段未雨绸缪同步开展机电装置准备。。。。。经由精准地勘与BIM手艺加持,,,,,不但化解了重大地质和地下管网的“拦路虎”,,,,,更让主体施工效率飙升30%。。。。。同时通过“白+黑”的接力赛模式,,,,,硬是从雨季手里抢回了延误的工期,,,,,用日夜交替的坚守诠释了基建速率。。。。。

 精益治理 打造质量“新标杆”

质量管控贯串建设全历程。。。。。项目团队建设了“四级检查”制度,,,,,从施工单位自检、互检,,,,,到专职质检员专检,,,,,再到装备部、EPC总包方和监理单位联合终检,,,,,确保每道工序达标。。。。。在钢筋绑扎阶段,,,,,接纳专人专区认真制,,,,,实现所有构件质量追溯治理;;;;;混凝土浇筑实验“举牌验收”,,,,,责任落实到人。。。。。我们始终坚信:工程进度可以追赶,,,,,但质量标杆永不降低。。。。。

乘势而上 吹响决胜“冲锋号”

随着主体结构封顶,,,,,工程正式转入装备装置阶段。。。。。现在,,,,,66kV变压器、高压开关柜、GIS组件等焦点装备将于9月初陆续进场,,,,,预计“十一”假期时代完成装置调试。。。。。封顶只是阶段性胜利,,,,,接下来装备部要打好装备装置攻坚战,,,,,确保新建全流量试验台项目按期完成。。。。。

扩建后的变电所将为全流量试验台提供更可靠、更高效的电力包管。。。。。此节点不但标记着新葡的京集团8814公司基础设施建设水平迈上新台阶,,,,,更将为后续重大试验使命的开展注入强劲动能。。。。。新葡的京集团8814公司将以此次封顶为新起点,,,,,继续发挥“敢打硬仗、能打胜仗”的优良作风,,,,,向着项目周全完工的目的勇猛前进。。。。。
